Aménagement de la rue Louis Mallet

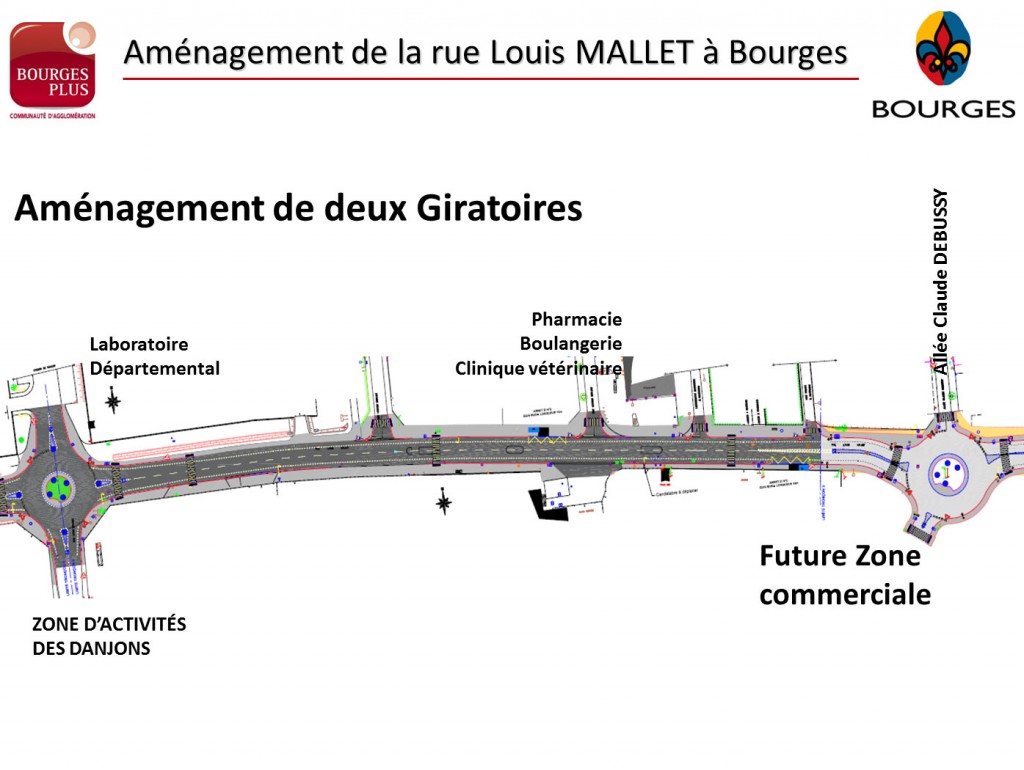

 Aménagement de la rue Louis Mallet- Plan de coupe - Cliquez pour agrandirAménagement de la rue Louis Mallet- Les giratoires, vue de dessus - Cliquez pour agrandir

(Cliquez pour agrandir)

Présentation de l'aménagement de la rue Louis Mallet

2ème phase des travaux

Afin de déranger le moins possible la circulation et les activités commerciales du quartier, les enrobés du nouveau rond-point de la rue Louis Mallet (face à Intermarché) seront réalisés en nocturne. La route sera donc barrée entre 19h30 et 5h du matin dans la nuit du 25 au 26 mai 2020.

La rue Louis Mallet continue de se transformer. En 2018, une première phase de travaux a permis de réaliser le tronçon entre le boulevard de l’Avenir et la rue de Vauvert. Le 6 mai 2019, Bourges Plus a démarré la seconde phase de travaux de la requalification de la rue Louis Mallet.

DESCRIPTIF DES TRAVAUX

Les travaux de cette voirie d’intérêt communautaire se poursuivent avec le tronçon allant de la rue de Vauvert à la porte de Marmagne. Dans la continuité des aménagements déjà réalisés ils consisteront en :

  • la requalification de la chaussée, des trottoirs
  • l’intégration de nouvelles bandes cyclables.
  • La construction de deux giratoires (desserte du centre commercial Intermarché, et carrefour Mallet/Louis Armand

Le détail des travaux réalisés rue Louis Mallet est le suivant :
- Création de bandes cyclables,
- Reprise de la structure de chaussée suite aux travaux des concessionnaires,
- Réfection des trottoirs en enrobés et mise en accessibilité PMR
- Construction de deux giratoires pour sécuriser et fluidifier les accès du centre commercial et le débouché de la rue Louis Armand (Zone d’activité)
- Création de 2 plateaux surélevés aux carrefours Rocade Verte et Victor Baltard
- Aménagement et mise en accessibilité PMR de 5 arrêts de bus
- Installation de bordures anti-stationnement,
- Déplacement de candélabres.
- Organisation du stationnement VL résidentiel
- Aménagement de stationnement PL entre giratoire Louis Armand et la porte de Marmagne (Zone d’activité)

PROFIL TYPE CIRCULATION

- Durant les travaux la circulation sera maintenue à double sens sur l’ensemble de l’emprise du chantier ;
- Des alternats ou des déviations pourront être créés ponctuellement et pour de courtes durées ;
- Les services seront maintenus (accès aux commerces et activités, services de secours, collecte des OM, transports en commun…) ;
- La couche de roulement définitive sera réalisée en toute largeur en route barrée de nuit, de manière à ne pas perturber le fonctionnement des activités ;
- Des panneaux d’informations seront installés à plusieurs endroits stratégiques en cas de perturbations plus contraignantes.

PLANNING ET PHASAGE

Les travaux ont débuté le 6 mai 2019 et devaient se terminer le 15 décembre 2019. Or suite à un retard pris par Intermarché pour mettre à disposition les emprises du giratoire de desserte du Centre Commercial, l’aménagement de celui-ci n’a pu débuter que le 15 janvier pour une durée prévue de 3 mois. Les travaux du giratoire ont été interrompus à compter du 16 mars suite au confinement
Le phasage des travaux est le suivant :
1 – Côté pair - Aménagement de trottoir et giratoire Louis Armand et demi chaussée : jusqu’à fin Aout 2019
2 – Côté impair - Aménagement de trottoir et giratoire et demi chaussée :
Septembre à 15 décembre 2019
3 –Aménagement du Giratoire du Centre commercial :
Début travaux 13 janvier 2020
Interruption des travaux le 16 mars 2020
Reprise des travaux le 04 mai 2020
Fin des travaux prévue mi-juin

AVANCEMENT

Tronçon 2 – De Vauvert à Debussy :
Travaux principaux : terminés
Reste à réaliser : signalisation définitive, pose mobilier, finitions_ semaines 23 à 25

Tronçon 2 bis– Giratoire Centre Commercial :
Pose bordures : terminée
Structure de chaussée : terminée
Remblaiement trottoir : terminé
Enrobes trottoirs semaines 21 et 23
Enrobés chaussée : nuit du 25/26 (sous rue barrée)
Signalisation et mobilier urbain semaines 23/25
Gazon synthétique : courant juin
Tronçon 3 – Du giratoire CC à giratoire Louis Armand :
Fin enrobes chaussée : nuit du 25/26/05
Signalisation et mobilier urbain : semaines 23/25
Tronçon 3 bis– Giratoire Louis Armand :
Signal et mobilier urbain semaines 23/25
Gazon synthétique courant juin
Tronçon 4– Giratoire Louis Armand à giratoire Rocade : Semaines 23/25
Signalisation et mobilier urbain
Evacuation base et remise en état des lieux
Trottoir base vie

BUDGET POUR LA 2EME TRANCHE

Bourges Plus : 1 209 000 € HT pour la voirie et 264 000 € HT pour le plan vélo intercommunal
Ville de Bourges : 337 000 € pour les avaloirs, les feux tricolores, et le mobilier urbain.
Immobilière d’Entreprise les Mousquetaires : 491 000 € HT pour la construction du giratoire de desserte du centre commercial.
Soit un total pour cette opération de 2 300 000 € HT.
